Il cavalcavia della Vempa: le origini
Il cavalcavia della Vempa: le origini
Dal passaggio a livello della Bandiera al ponte sopra i binari
Il passaggio a livello della Bandiera
Negli anni Venti, per andare da Mestre a Marghera, si attraversavano i binari. Il passaggio a livello stava in località Bandiera, nei pressi della stazione di Mestre, e da lì dipendeva tutto il nodo delle comunicazioni stradali fra la terraferma, il nuovo porto industriale e, attraverso questo, Venezia.
Nel dicembre 1926 l'ingegnere Antonio Rosso presenta sulla Rivista mensile della città di Venezia il progetto per toglierlo di mezzo. Lo stesso Rosso avrebbe poi firmato il piano regolatore di Mestre. Il problema, scrive, era noto da anni.
«Fin dall'inizio dei lavori di Porto Marghera, è stata riconosciuta la necessità di procedere all'abolizione del predetto passaggio a livello, fonte di una vera ed assoluta congestione del traffico, per sostituirlo con un cavalcavia adatto a sopperire a tutti i bisogni della zona e dei traffici che ad essa affluiscono e per essa hanno transito».
A. Rosso, «Il Cavalcavia di Porto Marghera», 1926
Una richiesta di Mestre
Il cavalcavia era anche una richiesta dei mestrini. Il 23 agosto 1926, poche settimane dopo il decreto del 15 luglio che sopprime il Comune, il commissario prefettizio Paolino Piovesana manda al capo del Governo l'elenco dei bisogni di Mestre nel momento in cui perde l'autonomia.
Accanto alle strade da pavimentare, alle fognature, all'acquedotto e alla luce, c'è il bisogno di costruire «il cavalcavia e un sottopasso per mettere in comunicazione la stazione con Marghera». Lo riassume lo storico Sergio Barizza dalle carte dell'Archivio storico comunale di Venezia.
Il progetto dell'ingegner Rosso
Al cavalcavia sono interessati quattro enti: le Ferrovie dello Stato, il Comune di Venezia, l'Amministrazione provinciale e la Società Porto Industriale. Oltre a togliere il passaggio a livello, il ponte deve collegare senza interruzioni le strade dell'Alto e del Basso Veneto con quelle di Porto Marghera, e quindi con Venezia. Fra i progetti presentati viene scelto quello dell'impresa dell'ingegnere Giuseppe Pasquali, che ottiene anche l'appalto.
Il disegno segue le quattro direzioni del traffico: la zona industriale nord e Venezia, Padova, l'Alto Veneto e la sezione di Marghera del porto commerciale. A ogni direzione corrisponde una rampa, e le quattro rampe salgono a una travata a sei campate sopra i binari.
A sud dei binari tre rampe si incontrano in un ampio piazzale sopraelevato. Le due rampe in linea retta, dalla zona industriale nord alla provinciale Mestre-Padova, sono larghe 20 metri, le altre 15: larghezze che comprendono due marciapiedi di un metro e mezzo ciascuno.
In breve
- Altezza: circa 7,50 metri sopra le rotaie
- Pendenza delle rampe: 2,5 per cento
- Lunghezza in cemento armato: 1132 metri
- Superficie: 21.640 metri quadrati
- Spesa prevista: circa 9 milioni di lire
- Impresa: ing. Giuseppe Pasquali
Il ponte è in cemento armato, a travi e solette su pilastri; solo la parte più bassa delle rampe, fino a due metri d'altezza, è in terrapieno. Sopra i binari i pilastri sono uniti da una doppia parete, così da sembrare «pile massicce». Rosso assicura che si è cercato di dare all'opera «un aspetto decoroso, in armonia con le esigenze di una bene intesa economia».
Sul cavalcavia, oltre alle carreggiate, dovevano correre tre linee su rotaia: la tranvia di Padova, perché l'approdo del vaporino si sarebbe spostato da Fusina al canale Brentella; la ferrovia Mestre-Piove di Sacco; e i binari per i collegamenti fra Porto Marghera e Mestre. La direzione dei lavori la prende il Comune di Venezia, per conto dei quattro enti e senza compensi speciali, e la affida alla Sezione autonoma del porto.
Le tavole del progetto

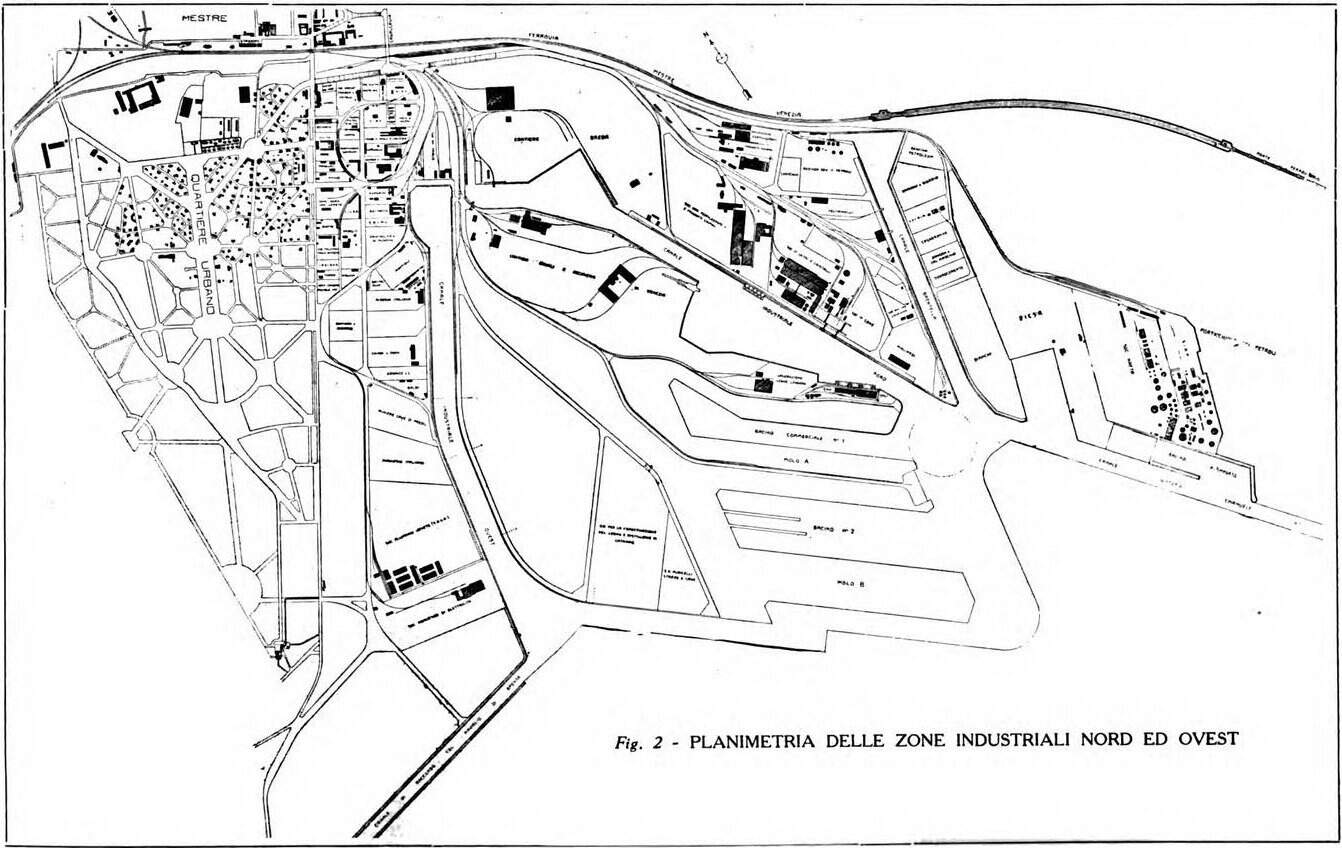

L'articolo di Rosso è accompagnato da quattro tavole. La prima è lo schema planimetrico del Comune di Venezia in scala 1:2000: si vedono la stazione di Mestre, il fascio dei binari, il quartiere urbano e la zona industriale, e sopra tutto il segno nero del cavalcavia a forma di T, con una quarta rampa curva verso la zona industriale.

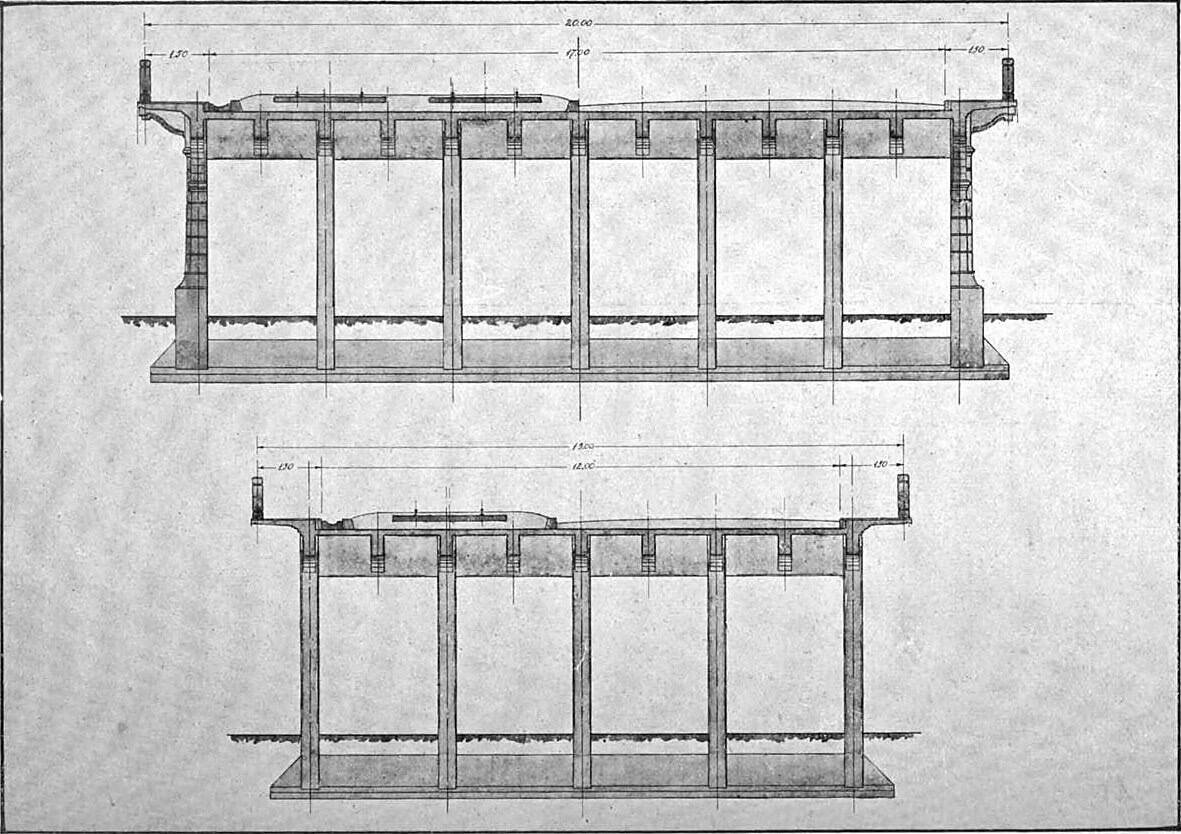

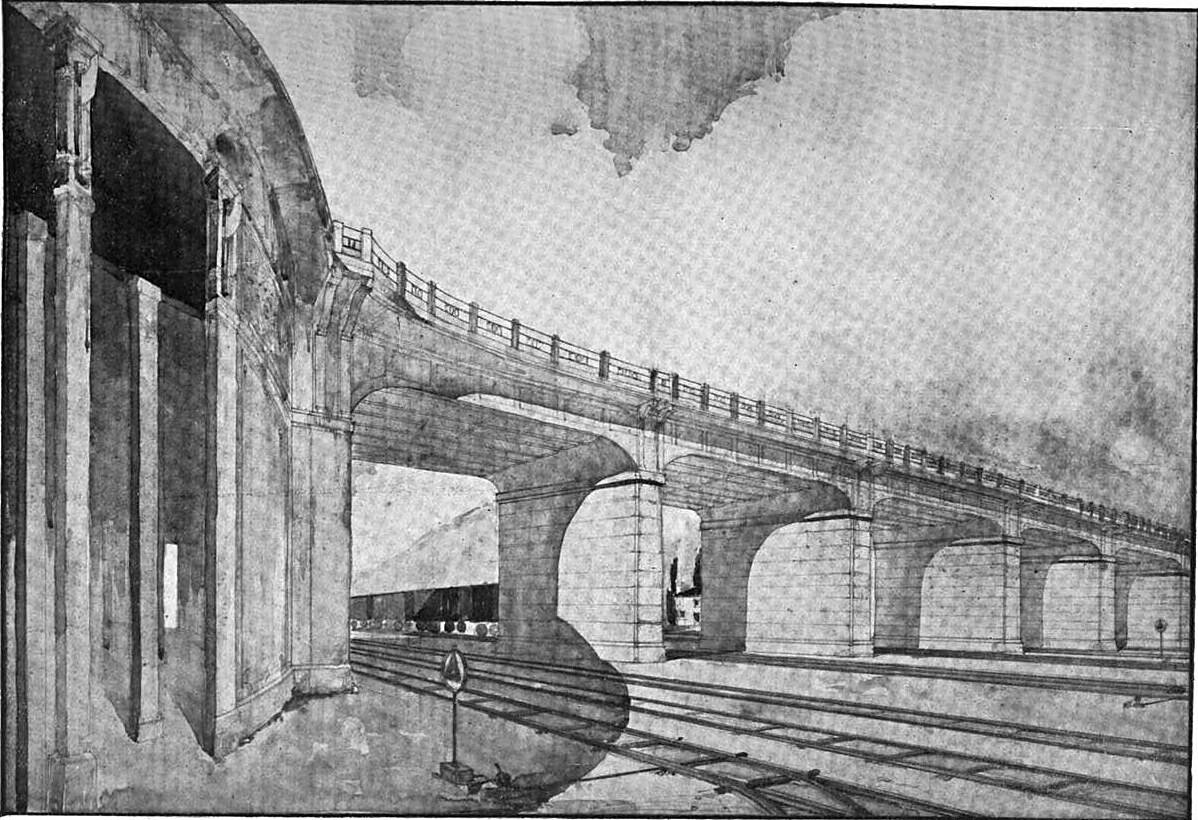

Due vedute prospettiche vengono da acquerelli: la prima, a volo d'uccello, è di Marcello Magnifichi; la seconda, un particolare, del professor De Marzi. Nella veduta di Magnifichi un tram percorre il ponte e un treno passa sotto. L'ultima tavola mostra due sezioni trasversali, quelle delle rampe larghe 20 e 15 metri.
Chi pagò il cavalcavia
Nel 1926 la spesa, circa 9 milioni, è divisa fra i quattro enti interessati «secondo quote già fissate». Nella relazione al bilancio preventivo del 1928, firmata il 10 maggio, il podestà Pietro Orsi racconta i conti in un altro modo. A carico del Comune restano soltanto 2.400.000 lire, comprese nel prestito di 37 milioni; il resto, «per l'autorevole appoggio di S. E. il Ministro Giovanni Giuriati», è stato diviso fra il Ministero dei Lavori pubblici, il Ministero delle Comunicazioni e l'Amministrazione provinciale.
Nell'ottobre 1928 la Gazzetta di Venezia dà ancora altre cifre: la parte del Comune «ammonta a circa L. 4.000.000», di cui 2 milioni già spesi, mentre «l'importo totale dei lavori si aggirerà invece intorno a L. 10.000.000».
Il conto finale, pubblicato nell'ottobre 1931, è di circa 10 milioni: 2.500.000 lire dal Ministero delle Comunicazioni, 3.300.000 dal Ministero dei Lavori pubblici, 1.200.000 dall'Amministrazione provinciale, una quota dalla Società Porto Industriale e il resto dal Comune di Venezia.
Il cantiere
Le notizie sul cantiere vengono dalla Rivista mensile del Comune e dalla Gazzetta di Venezia.
- Dicembre 1926: Rosso scrive che «già fervono i lavori di preparazione del cantiere»
- Febbraio 1927: la Rivista descrive il padiglione del Comune di Venezia alla prima Fiera di Tripoli, dove sono esposti i disegni del «cavalcavia che si sta costruendo»
- 31 dicembre 1927: Orsi annuncia che il cavalcavia «sta per diventare un fatto compiuto: dopodomani, infatti, incomincieranno i lavori»
- Maggio 1928: la costruzione del «grandioso cavalcavia ferroviario verso Marghera» è «già avanzata»
- 1928: una fotografia intitolata «La continuazione dei lavori per il cavalcavia di Porto Marghera» mostra il cantiere con le rampe in costruzione e i getti sopra i binari appena cominciati, da finire «entro l’anno in corso»
- 26 ottobre 1928: la Gazzetta di Venezia registra «la costruzione completa delle rampe principali verso Mestre (via Cappuccina) e verso il Basso Veneto (ex Provinciale Mestre Padova)» e «la quasi completa costruzione della travata cavalcavia propriamente detta che sorpassa il fascio dei binari»
- 15 giugno 1929: nella sua relazione Orsi scrive che Mestre «sta per essere unita a Marghera attraverso il grande cavalcavia» e che «tra pochi mesi esso sarà compiuto»
Stando a Orsi, i lavori veri e propri cominciarono il 2 gennaio 1928. Ci vollero però quasi quattro anni. Nell'ottobre 1931 la Gazzetta di Venezia spiega che il cantiere, partito con «una rapidità veramente encomiabile», aveva poi rallentato per «difficoltà relative ai finanziamenti» e per la variante decisa per l'allacciamento a via Cappuccina, vicino alla stazione.
Alla fine il manufatto in cemento armato misura 1057 metri, per circa 18.900 metri quadrati, a cui si aggiungono 498 metri di rampe in terra; la sede stradale può contenere «un doppio binario a scartamento normale e una comoda sede carreggiabile», fra marciapiedi e parapetti in ferro.
L'inaugurazione
L'apertura, «sia pure parziale», fu fatta coincidere con l'anniversario della marcia su Roma. Il 28 ottobre 1931, alle 14.30, in località Bandiera, dove il cavalcavia scende in via Cappuccina, era stato eretto un arco trionfale ornato di fronde e bandiere, con la scritta «Comune di Venezia» e il nome dell'impresa.
L'ingegner Giuseppe Pasquali porse un paio di forbici d'argento al prefetto Gianni Bianchetti, che tagliò il nastro tricolore; monsignor Manzoni benedisse l'opera e il corteo delle autorità, con il podestà Mario Alverà e gli ingegneri Eugenio Miozzi e Antonio Rosso, salì la rampa e scese verso il quartiere urbano di Marghera.
Restavano da completare la pavimentazione definitiva, le fognature, l'illuminazione e le linee tranviarie, e per il 1932 era in programma la rampa che avrebbe collegato il cavalcavia con la strada per San Donà di Piave. Con l'apertura il passaggio a livello della Bandiera fu chiuso ai veicoli e rimase aperto soltanto ai pedoni, in attesa di un sottopassaggio.
Dal cavalcavia al corso del Popolo
Secondo Sergio Barizza, dal «grande cavalcavia che permetteva di valicare l'ampio fascio di binari nei pressi della stazione» viene tracciata verso est, sui campi lungo via Ronchi, una nuova ampia strada che supera il canal Salso e si innesta sulla Ca' Rossa.
Il tracciato era già stato disegnato nelle sue linee essenziali nel 1921 da Fulgenzio Setti e Pietro Emilio Emmer. La strada viene inaugurata lo stesso giorno del ponte translagunare, il 25 aprile 1933, con il nome di viale Principe di Piemonte. Oggi è il corso del Popolo.
Il sottopasso chiesto da Piovesana nel 1926, invece, non arrivò. Per facilitare il passaggio a piedi fra la stazione e Marghera fu costruita soltanto una passerella in ferro sopra i binari, lunga 90 metri, opera della Breda per conto del Comune: fu aperta al pubblico senza alcuna cerimonia il 13 marzo 1933.
Il cavalcavia che i mestrini chiamano «della Vempa», dal nome del palazzo che sorgeva lì accanto e che ospitava una concessionaria Lancia e un distributore di benzina, ha qui le sue origini. Il palazzo fu demolito nella primavera del 2015. Al suo posto lo studio bisà ha progettato nel 2017 un ostello per circa mille ospiti.
Secondo Il Post, la forma attuale del cavalcavia è il risultato di molti interventi fatti in oltre settant'anni.
Galleria immagini
Le mappe
Le tavole del progetto
Dal cantiere all'opera finita
Bibliografia e fonti
- A. Rosso, «Il Cavalcavia di Porto Marghera», in Rivista mensile della città di Venezia, a. V, n. 12, dicembre 1926, pp. 531-532 e quattro tavole (pp. 599-604 del volume digitalizzato).
- «Il padiglione di Venezia alla I Fiera di Tripoli», ivi, a. VI, n. 2, febbraio 1927, pp. 37-41 (pp. 51-55 del volume digitalizzato).
- «L'opera svolta dal Comune nel 1927», discorso del podestà P. Orsi del 31 dicembre 1927, ivi, a. VI, n. 12, dicembre 1927 (pp. 569-571 del volume digitalizzato).
- P. Orsi, «Relazione al bilancio preventivo del 1928», firmata il 10 maggio 1928, ivi, a. VII, n. 4, aprile 1928 (il cavalcavia a p. 129 del volume digitalizzato).
- «Le opere del Regime nell'anno VI. I lavori eseguiti dal Comune», paragrafo «Il cavalcavia di Porto Marghera», in Gazzetta di Venezia, 26 ottobre 1928, p. IV.
- P. Orsi, relazione del podestà, paragrafo «Il cavalcavia», in Gazzetta di Venezia, 15 giugno 1929, p. VI.
- «Le opere pubbliche che saranno inaugurate il 28 Ottobre. Il grande cavalcavia di Porto Marghera», in Gazzetta di Venezia, 20 ottobre 1931, p. IV.
- «L'inaugurazione delle opere dell'Anno X. Il cavalcavia di Marghera», in Gazzetta di Venezia, 29 ottobre 1931, p. IV.
- «Il quartiere urbano di Marghera unito a Mestre con una passerella», in Gazzetta di Venezia, 14 marzo 1933, p. V.
- S. Barizza, «Mestre, la città del Novecento», in Storia di Venezia, Istituto della Enciclopedia Italiana, 2002, con il rapporto di P. Piovesana del 23 agosto 1926 (Archivio storico comunale di Venezia, Archivio municipale, 1926-1930, I-4-1).
- «Cos'è la "Vempa", il luogo dove è avvenuto l'incidente di Mestre», Il Post, 4 ottobre 2023; «Cos'è la Vempa, il cavalcavia dell'incidente del bus a Mestre», Open, 5 ottobre 2023; «La Vempa non esiste più, Mestre cambia panorama», La Nuova Venezia, 27 maggio 2015.
- bisà, «New Vempa», Divisare, 1° giugno 2018, fotografie di Giulio Boem.
- Le annate della Rivista mensile della città di Venezia sono consultabili nella Biblioteca digitale della Biblioteca nazionale centrale di Roma, licenza CC BY-NC-SA 4.0.
